顶升增加空间
1 重庆南川工业园区水江组团热电联产干煤棚顶升工程

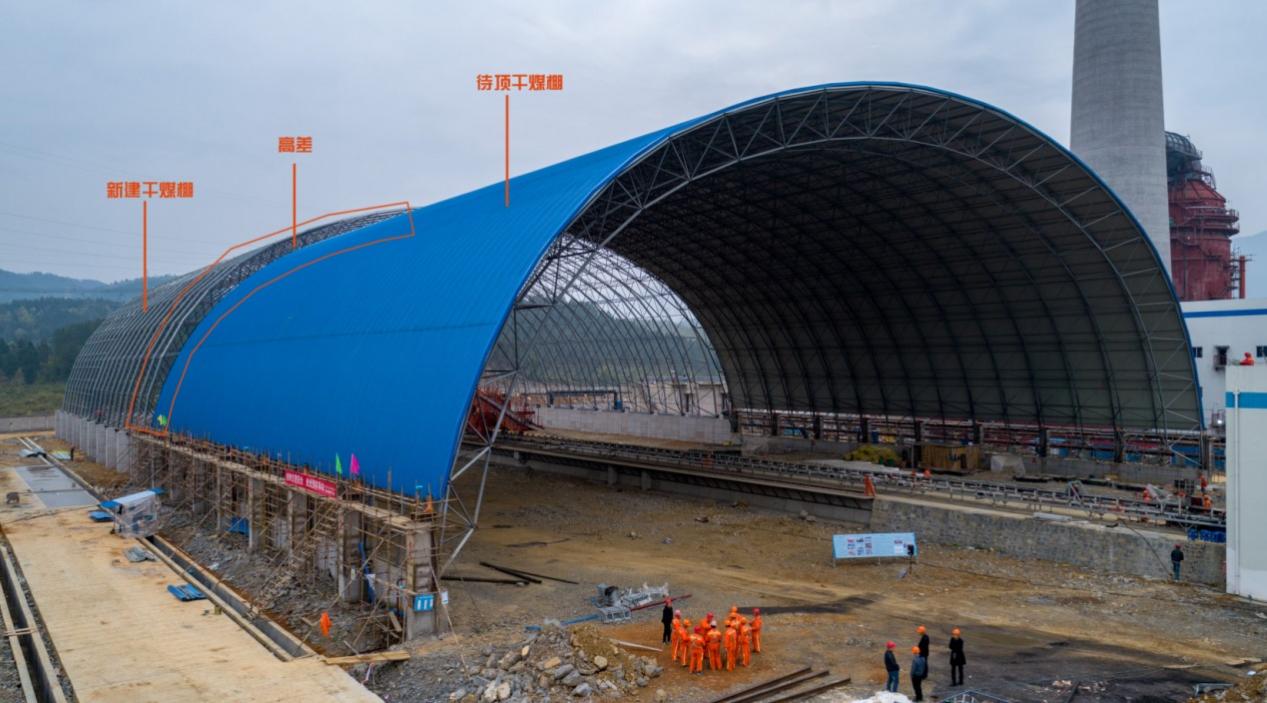

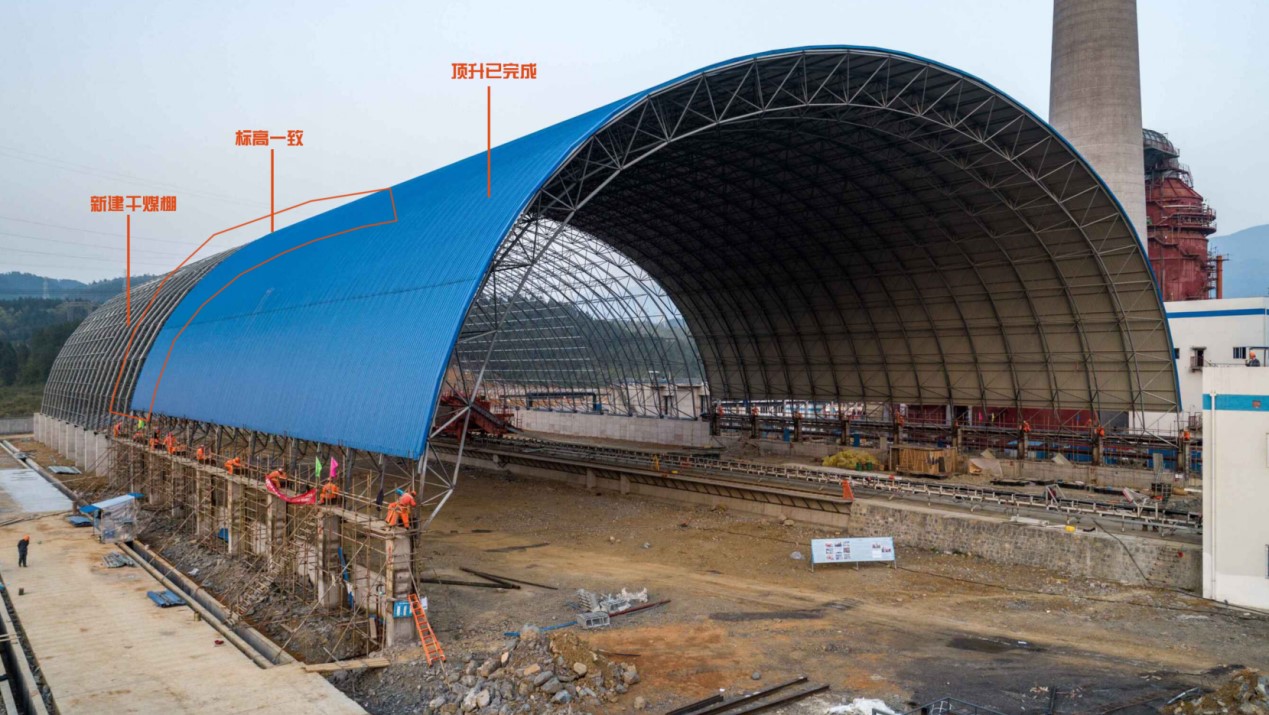

本工程于2018年实施,如图1。该干煤棚为网架结构,跨度71m,长度60m,因净高不能满足新取料机设备的使用要求,需将网架整体顶升1.8m。其中顶升用时3天。

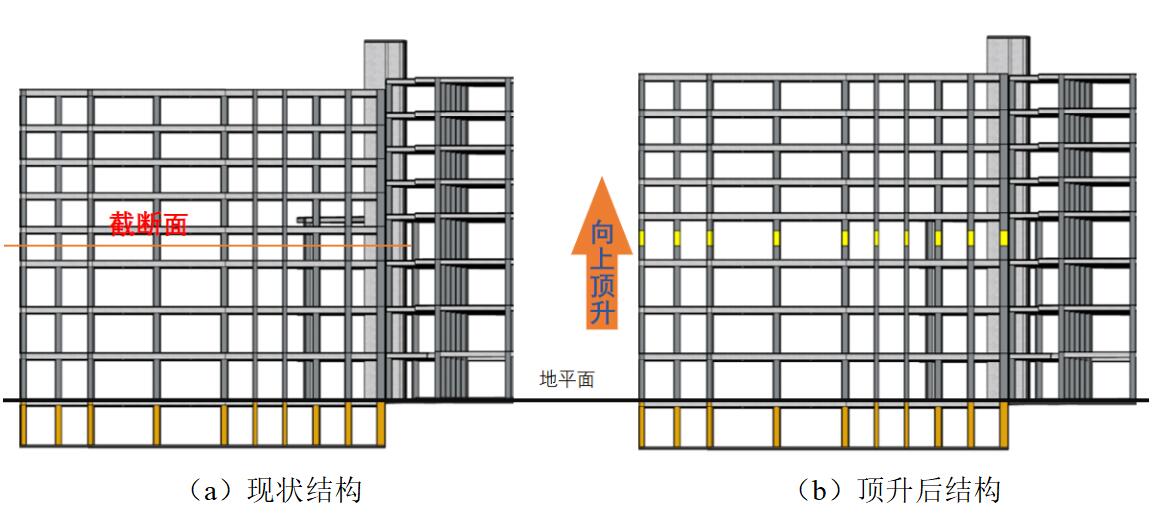

(a)顶升前
(b)顶升后
图1 南川工业园区水江组团热电联产干煤棚顶升
2 山西高义钢铁有限公司炼钢厂屋架顶升工程

本工程于2020年实施,如图2。高义钢铁有限公司炼钢厂2#转炉高跨顶层17-19轴线钢架净空高度不能满足使用要求。SG胜游结构通过钢滑道截柱顶升法将该区域整体提升1.826m。其中顶升用时2天。
图2 山西高义钢铁有限公司炼钢厂屋架顶升工程

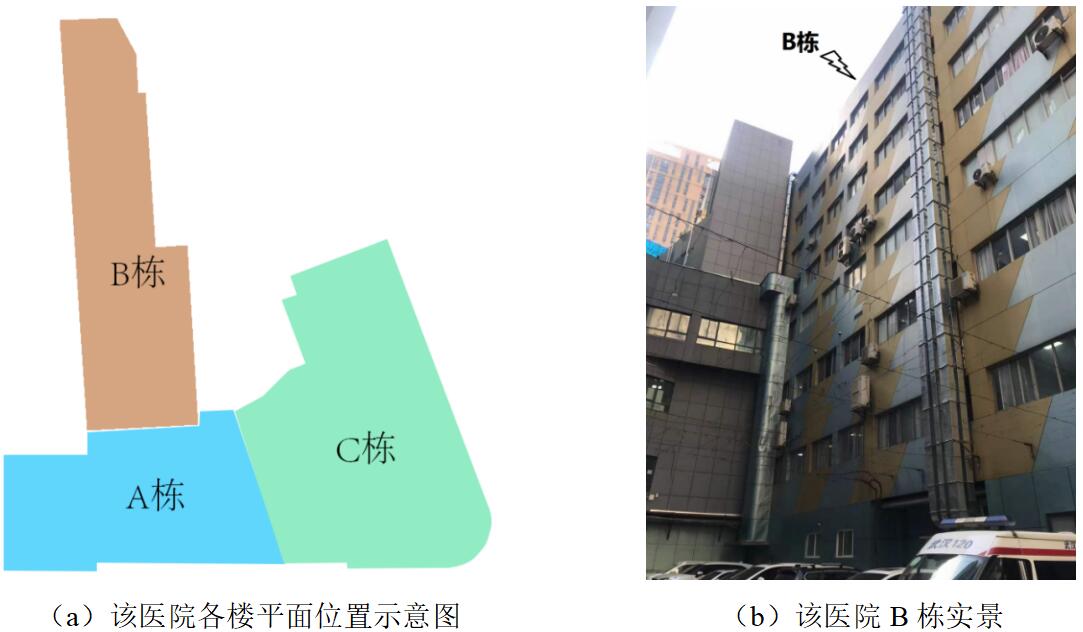

3 武汉某医院框架结构楼顶升方案
武汉市江岸区某医院院区有3栋建筑物,图3(a)为该院区建筑平面布置图。其中A栋和C栋临街建设,且A栋与C栋之间各楼面高度基本一致,通过连廊连接后可正常通行;图3(b)为建设于上世纪九十年代的B栋建筑物,该建筑物八层框架结构,单层面积1000㎡,原为某中学教学楼,后被该医院购置后改造为医院楼使用,但该楼第四层层高仅为3.3m,而A栋该层层高4.5m,即在A、B栋之间四层以上每层存在1.2m的错层,见图3(c)~图3(d),这1.2m的错层通过台阶实现连通,使得很多医疗器械(担架急救车、轮椅等)难以直接在A、B栋之间穿行,由此也对该医院整体科室的布局造成影响。业主拟更换院区内的若干大型设备并对各建筑物整体重新装修,由此也提出了对B栋四层以上结构开展顶升改造的要求,顶升后各楼栋楼层均在同一平面高度,方便医疗器械通行,也可以重新调整各科室布局,使得医疗功能优化配置。图4为B栋截柱顶升方案示意图。该方案是在建筑物中间楼层截断后向上顶升。

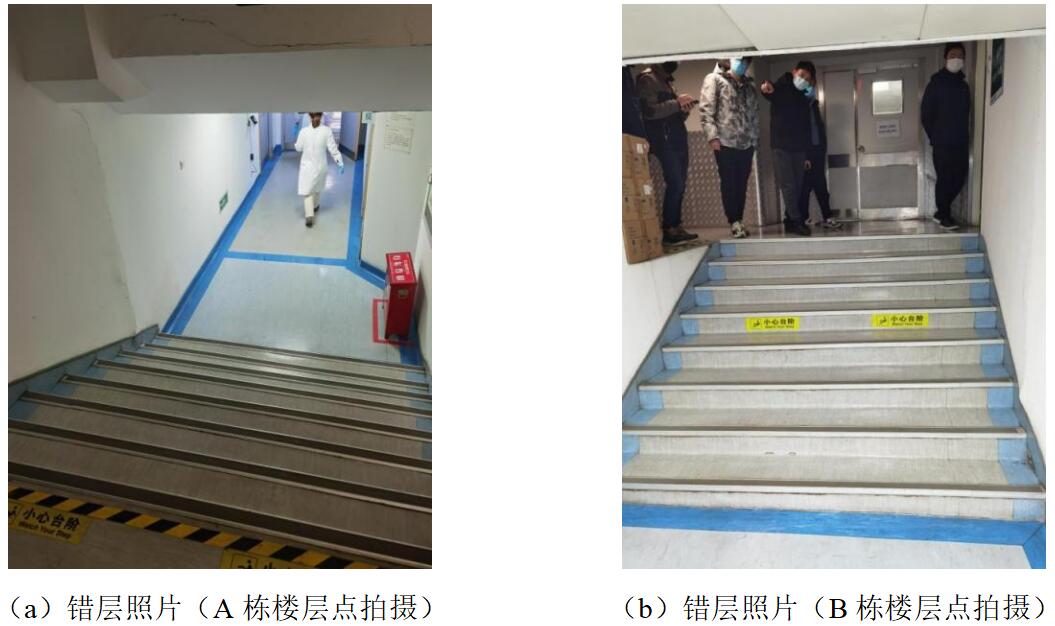

图3 某框架结构医院及错层情况
图4 B栋四楼截柱后整体顶升1.2m
- 上一篇: 顶升增层改造老旧小区
- 下一篇: 顶升纠偏
